Дорожная карта импортозамещения ПО в компании: шаблон и рекомендации
Каждый второй проект импортозамещения срывает сроки и растрачивает бюджет в никуда. Так происходит по многим причинам, ведь на практике переход на отечественное программное обеспечение сплошь и рядом оборачивается головной болью:
- Купили лицензии, а внедрить не смогли.
- Настроили системы, а сотрудники саботируют работу.
- Запустили новое решение, и встали ключевые процессы.
Проблема не в отсутствии плана, а в том, что его пытаются сделать силами перегруженного ИТ‑отдела — и в итоге пропускают критические риски
Что скрывается за понятием «дорожная карта»?
Дорожная карта импортозамещения – не просто список задач, а продуманная пошаговая стратегия замены зарубежного софта на отечественный. Она охватывает полный цикл: от ревизии текущего арсенала ПО до пилотных запусков, распределения ресурсов и адаптации персонала.
Важнейший нюанс: дорожная карта – это не бюрократическая формальность и не скучный Excel-файл. Это живой рабочий документ, который минимизирует технологические и бизнес-риски и дает руководству прозрачную картину для принятия взвешенных решений на каждом этапе.
Для чего внедрять дорожную карту?
- Чтобы увидеть полную картину. Без четкого реестра используемого ПО и его связей с бизнес-процессами планировать замену – гадать на кофейной гуще.
- Чтобы выбирать работающие решения, а не «галочку в реестре». Не все, что занесено в реестр, готово к бою. Многие продукты либо недоработаны, либо заброшены разработчиками, либо не проходят по безопасности. Отбор должен опираться на реальные кейсы внедрений, частоту обновлений, наличие техподдержки и инструментов для интеграции.
- Чтобы переходить плавно. Резкая смена ИТ-ландшафта дезориентирует сотрудников, обрубает привычные функции и парализует работу. Грамотный план перехода на отечественное ПО имеет управляемые этапы, позволяя протестировать решения и подготовить пользователей к каждому шагу.

Из каких элементов строится эффективный план?
Наполнение дорожной карты зависит от масштаба и уровня зрелости компании, но есть шесть базовых блоков, которые закрывают ключевые риски.
- Аудит существующей ИТ-инфраструктуры
Анализ стартует не с поиска аналогов, а с главного вопроса: «Что мы имеем сейчас?». Важно не просто переписать названия софта, а понять, как они переплетены.
- Формируется полный перечень ПО – от офисных пакетов до внутренних порталов.
- Выявляются интеграции между системами (CRM, бухгалтерия, ЭДО).
- Определяются критичные для бизнеса системы, отказ которых останавливает работу.
- Проверяются условия лицензий, сроки поддержки и требования регуляторов (особенно для госсектора и работы с персональными данными).
Практика: 70% компаний недооценивают степень связанности своих ИТ-продуктов. Игнорирование этого факта даже при точечной замене грозит каскадным коллапсом.
- Подбор российских аналогов
Когда картина текучки прояснилась, начинается поиск замены. Это не пробежка по реестру, а кропотливое сопоставление функционала, архитектуры и условий сопровождения.
- Формулируются бизнес-задачи, которые должен закрывать каждый продукт.
- Проводится сравнение аналогов по функционалу, лицензированию и юзабилити.
- Оценивается вендор: есть ли у него поддержка, живые обновления и успешные проекты.
- Проверяется совместимость с другими системами и соответствие законодательству.
Фиксируются «красные флаги»: слабые места, отсутствие интеграций или неудобный интерфейс.
- Пилотный запуск (тест-драйв)
Пилот – это шанс убедиться в жизнеспособности решения до того, как потрачены миллионы на лицензии и сорваны сроки.
- Выбираются ключевые сценарии работы (создание документа, согласование, коллаборация).
- Формируется тестовая группа из 10–15 человек на ограниченный срок.
- Привлекаются бесплатные пилотные лицензии от вендора.
- Снимаются показатели: скорость, удобство, реакция пользователей, стабильность.
На этом этапе может быть принято решения отказаться от какого-либо ПО. Это нормально – такой подход экономит бюджет и нервы.
- График масштабного внедрения
После успешного пилота запускается поэтапный переход. Он строится так, чтобы не перегрузить ИТ-отдел и не нарушить ритм бизнеса.
- Утверждается календарь с разбивкой по системам, филиалам и отделам.
- Закладывается время на подготовку сред, миграцию данных и обучение.
- Учитываются сезонные пики и отчетные периоды компании.
- Планируется внутренний PR-план: инструкции, рассылки, горячая линия.
Секрет успеха: при поэтапном переходе на каждую группу приходится не более 2-3 дней активного сопровождения. Это позволяет справиться даже небольшой команде.
- Просчет бюджета и ресурсов
Здесь важна не только цена лицензий отечественного софта, но и скрытые издержки. Без этого легко улететь в финансовый штопор.
- Учитываются затраты на продление подписок.
- Оценивается трудоемкость сотрудников на каждом этапе (в человеко-часах).
- Просчитываются расходы на настройку, обучение и интеграцию.
- Закладываются компенсационные траты (например, аренда старого софта на переходный период).
Результат: При продуманной миграции совокупная стоимость владения часто снижается, особенно, если раньше западный софт покупался с переплатой.
- Пост-миграционное сопровождение
Переход на отечественное программное обеспечение не заканчивается в день запуска. Нужна поддержка – и техническая, и организационная.
- Определяются каналы коммуникации (внутренняя служба или внешний партнер).
- Прописываются SLA и время реакции на инциденты.
- Назначаются ответственные с обеих сторон.
Самостоятельно разработать дорожную карту сложно. Это займет месяцы и отнимет много сил ваших сотрудников. Ошибки на старте могут стоить вам времени, денег и привести к сбоям в работе.

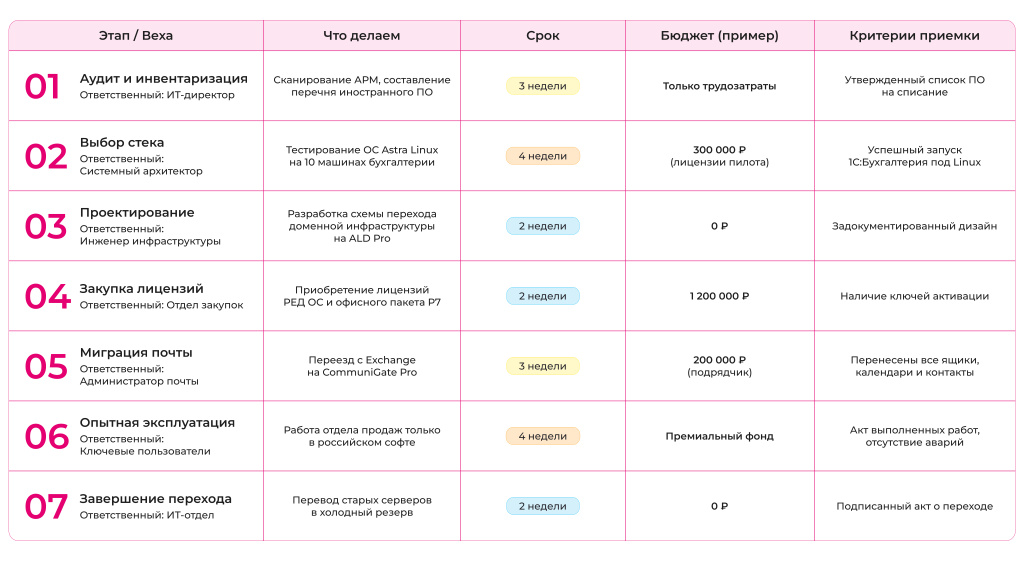

Шаблон дорожной карты

Планировать переход всё равно придется - вопрос лишь в том, когда вы узнаете о рисках: до старта проекта или когда сроки уже сорваны, а бюджет «улетел».
Мы в «Первом Бите» помогаем зафиксировать узкие места заранее: проведем экспресс‑аудит и подготовим дорожную карту с этапами, сроками и бюджетом. Это тот самый документ, с которым вы сможете обосновать план и защитить цифры на ближайшем совещании.
